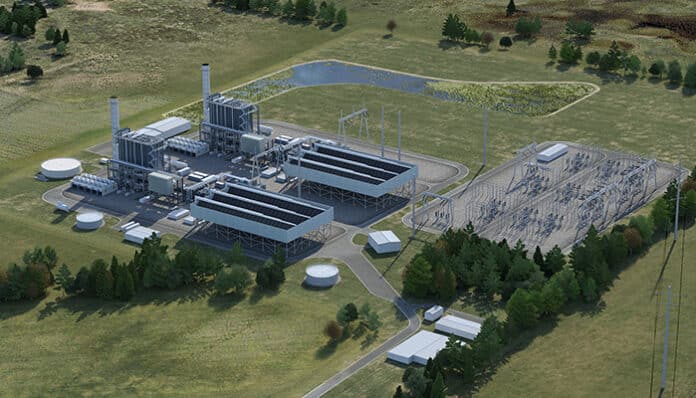

في مشروع يُعد الأكبر من نوعه داخل الولايات المتحدة، أعلنت شركة “كيويت” عن خططها لبناء محطة طاقة تعمل بالغاز الطبيعي بقدرة 4.5 جيجاواط على موقع محطة غاز بنسلفانيا “هومر سيتي” السابقة في ولاية بنسلفانيا، وذلك بهدف دعم البنية التحتية للطاقة لمجمع مراكز بيانات ضخم.
موقع المشروع وخلفيته
يقع المشروع في مقاطعة إنديانا بولاية بنسلفانيا، تحديدًا على مساحة تتجاوز 3,200 فدان، حيث كانت توجد محطة غاز بنسلفانيا “هومر سيتي” السابقة لتوليد الطاقة بالفحم قبل إغلاقها في عام 2023. هذا التحول في الاستخدام يعكس توجّهًا نحو إعادة استخدام مواقع البنية التحتية القديمة لأغراض رقمية حديثة.
القدرة الإنتاجية والتقنية المستخدمة
من المقرر أن تُجهز المحطة بسبعة توربينات غازية من طراز GE Vernova 7HA.02، على أن يبدأ تسليم المعدات في عام 2026. وتُقدَّر الطاقة الإنتاجية للمحطة بـ 4.5 جيجاواط، مما يجعلها أكبر محطة من نوعها في الولايات المتحدة من حيث القدرة الكهربائية لمحطة غاز بنسلفانيا.
الهدف الرئيسي للمشروع
يستهدف المشروع تلبية الطلب المتزايد من مراكز البيانات، خاصة تلك المخصصة لتقنيات الذكاء الاصطناعي والحوسبة عالية الأداء (HPC). كما يتوقع أن تُغذي المحطة آلاف المنازل بالكهرباء من خلال الشبكة المحلية، مما يجعلها محورًا حيويًا في ولاية بنسلفانيا.

الأثر البيئي والتغير في الانبعاثات
“من المتوقع أن تخفّض المحطة الجديدة انبعاثات غازات الدفيئة بنسبة تتراوح بين 60% و65% لكل ميجاواط/ساعة مقارنة بالمحطة السابقة التي كانت تعمل بالفحم.”
— من بيان رسمي صادر عن مطوري المشروع، نيسان 2025
الجدول الزمني المتوقع
- بداية الإنشاء: أواخر عام 2025. ستكون محطة غاز بنسلفانيا جديرة بالانتظار.
- بدء التشغيل: منتصف إلى أواخر عام 2027
- تسليم المعدات: بدءًا من عام 2026
الوظائف المتوقعة
خلال فترة البناء، يتوقع أن يوفر المشروع أكثر من 10,000 فرصة عمل مباشرة في الموقع، إلى جانب حوالي 1,000 وظيفة دائمة في مرحلة التشغيل، تشمل قطاعات التكنولوجيا، البنية التحتية، والصيانة، بما يدعم الأفراد حول محطة غاز بنسلفانيا الجديدة.
الموارد الطبيعية المستخدمة
ستعتمد المحطة على الغاز الطبيعي المستخرج من حوض مارسيلوس شيل القريب، أحد أكبر مصادر الغاز في الولايات المتحدة، مما يساهم في تزويد محطة غاز بنسلفانيا بالطاقة اللازمة.

الاستثمارات والبنية التحتية
“سيتجاوز الاستثمار في البنية التحتية للطاقة وتطوير الموقع 10 مليارات دولار، يليه استثمار إضافي في مراكز البيانات سيُعلن عنه لاحقًا.”
— تقرير صحفي منشور على موقع BusinessWire، أبريل 2025
الملخص
البند | التفاصيل |
---|---|
الموقع | مقاطعة إنديانا، بنسلفانيا |
المساحة | أكثر من 3,200 فدان |
القدرة الإنتاجية | 4.5 جيجاواط |
نوع الوقود | غاز طبيعي |
عدد التوربينات | 7 توربينات GE Vernova 7HA.02 |
تاريخ بدء البناء | أواخر 2025 |
تاريخ التشغيل المتوقع | 2027 |
انخفاض الانبعاثات | 60% إلى 65% مقارنة بالفحم |
عدد الوظائف المؤقتة | أكثر من 10,000 |
عدد الوظائف الدائمة | حوالي 1,000 |
تكلفة البنية التحتية | أكثر من 10 مليارات دولار |
